Case Study | Angerkreuz
Erfurt
Erneuerung des Straßenbahngleises mit RCS
Angerkreuz Erfurt
„Es glich einer Operation am offenen Herzen,“ – so würden es die Mediziner wahrscheinlich beschreiben. Denn mitten in den Sommerferien musste im Zentrum Erfurts einer der wichtigsten Verkehrsknotenpunkte der Stadt lahmgelegt werden. Diese Baustelle zog sich am Anger entlang bis zum Juri-Gagarin-Ring und in der anderen Richtung bis zum Hauptbahnhof Erfurt.
Grund der Umbaumaßnahmen waren inhomogene Untergründe, wodurch sich das Gleis zunehmend bewegte und das Gefahrenpotential stieg. Bereits 1956 war das Gleis eingebrochen und somit musste die erneut drohende Gefahr umgehend beseitigt werden.
Die Herausforderung bei diesem Projekt
Um den Personenverkehr nicht gänzlich zu stoppen, erfolgte der Umbau an drei Baustellen in vier Phasen. Lediglich fünf Tage Vollsperrung mussten die Anwohner in Erfurt in Kauf nehmen. So konnten auch das Stadtleben und das „normale“ Geschäftstreiben ohne markante Störungen durch die Baustellen weiter erfolgen.
Zusätzlich erfordert die Austragung der BUGA 2021 eine zeitgemäße Restaurierung des Schienennetzes am Knotenpunkt Anger 1, um die Innenstadt mit erhöhter Taktfrequenz zu befahren.
Lösung und Nutzen
Durch den frühzeitigen Beginn der Planung und Ausschreibungsphase mit detaillierten Lieferplänen war es möglich, Just-in-time die vorkonfektionierten Gleisbauteile zu den Baustellen zuliefern. Durch den modularen Aufbau, welcher mit dem Rail-Comfort-System möglich ist, waren die Gleisbauarbeiten innerhalb kürzester Zeit umsetzbar. Die zeitintensiven Montagearbeiten, welche bei herkömmlichen Systemen anfallen, wurden bereits werksseitig mit dem RCS- Baukastenprinzip übernommen. Alle vom Kunden geforderten Eigenschaften, in Bezug auf Streustromisolation und Schieneneinsenkung, konnten so problemlos umgesetzt werden.
Durch das ebenfalls von SEALABLE gelieferte Befestigungssystem „Freiburg“ und die daraus resultierende Bauweise, war ein abschnittsweises Betonieren ohne Gleisverschiebung möglich.
Mit dem reibungslosen Projektablauf in kürzester Zeit waren nicht nur die Stadtverwaltung und Verkehrsbetriebe sehr zufrieden. Vor allem jedoch die Bürger, die schnell ohne Komplikationen wieder ihre gewohnte Bahnstrecke nutzen konnten. Somit ist die Erfurter Innenstadt auch im Schienenverkehr bestens auf die BUGA 2021 vorbereitet.
- All-in-One-Lösung von SEALABLE
- Zeitersparnis durch Vorkonfektionierung des Spurstangengleises
- Ökonomisch durch geringen Wartungsaufwand
- Isolation aller im Gleis befindlichen Komponenten auf höchstem Niveau
- Beratung und Vor-Ort-Service
Das ist mustergültig gelaufen! Dieses Lob gab es heute bei der Abnahme der Baustelle Bahnhofstraße – Juri-Gagarin-Ring. Und alle waren sich einig: Dass dieses Bauvorhaben wie geplant in nur sechs Wochen umgesetzt werden konnte, ist der tollen Zusammenarbeit aller Beteiligten zu verdanken.
Stadtverwaltung Erfurt

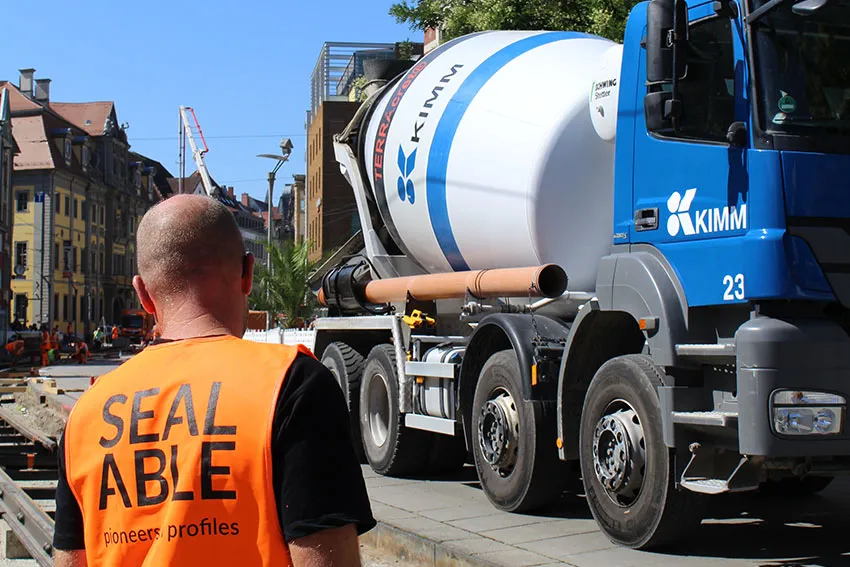

Impressionen
Weiterführende Links
Bautagebuch: https://www.evag-erfurt.de/evag/baumassnahme+angerkreuz
Blog der Stadtwerke Erfurt Gruppe: https://swefuererfurt.de/2019/09/01/umbau-des-angerkreuzes/
Stadtportal Erfurt: https://www.erfurt.de/ef/de/service/aktuelles/am/2020/135959.html
